    貴州思南:總投資已過半 花灘子水庫工程快速推進

    2025年11月14日14:33 |
    小字號

    貴州省銅仁市思南縣花灘子水庫工程是國家150項重大水利工程之一,也是貴州省水網建設三年攻堅行動重大項目之一,截至目前,已完成工程總投資過半。近日,筆者在花灘子水庫工程項目建設現場看到,工人們忙碌的身影穿梭著,大卡車進進出出,各種重機械施工的轟鳴聲,大壩正進行392m到395m高程碾壓混凝土澆筑施工。

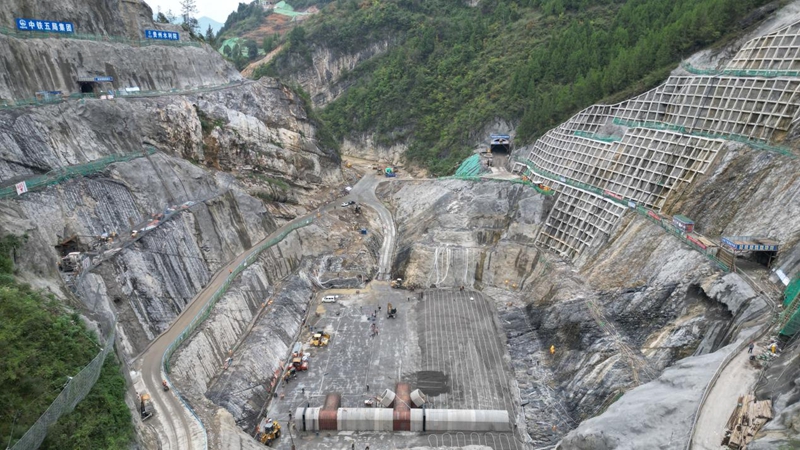

    貴州思南:總投資已過半 花灘子水庫工程快速推進(1).jpg

    總投資已過半,花灘子水庫工程快速推進。

    由于碾壓混凝土大體積澆筑后,水泥的水化熱會導致混凝土內部溫度升高,進而產生內外溫差,熱脹冷縮之下容易形成裂縫。設計在砼碾壓層間設計了冷卻水管,有效控制大壩混凝土填筑過程溫度。

    “每一層混凝土它都會產生水化熱,它就需要散熱,這么大的體積,散熱怎么處理?設計鋪設這種冷卻水管,通過里邊通水來進行散熱。它的間距是1.5米,長大概是78米的樣子?!被┳铀畮齑髩喂こ淌┕挝滑F場負責人騰云說。

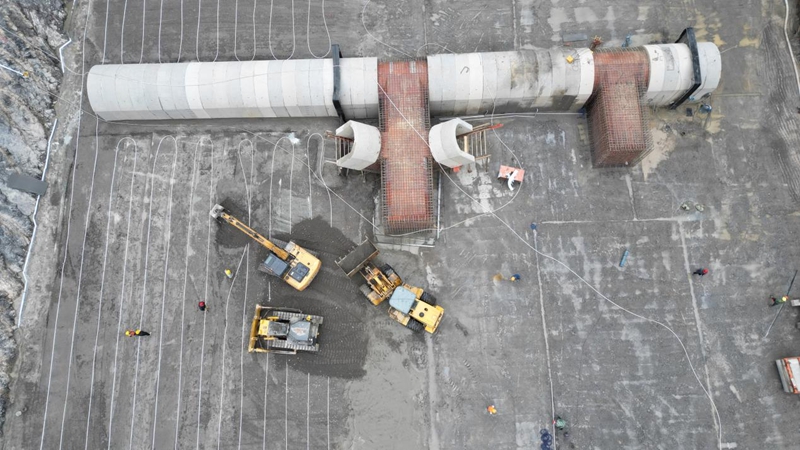

    總投資已過半,花灘子水庫工程快速推進。

    總投資已過半,花灘子水庫工程快速推進。

    據了解,花灘子水庫壩址位于烏江一級支流清渡河下游,是一座以供水、灌溉為主,兼顧發電等綜合利用的Ⅱ等大(2)型水庫,工程總投資32億元,總工期45個月,水庫最大壩高108.5米,正常蓄水位491米,總庫容1.13億立方米,多年平均發電量2166萬千瓦時,年供水量8505萬立方米。當前,項目正掀起“決戰四季度”建設熱潮,施工方搶抓施工黃金期,保質量、搶時間、抓進度,全力推動項目建設跑出“加速度”,確保工程如期完成。

    總投資已過半,花灘子水庫工程快速推進。

    總投資已過半,花灘子水庫工程快速推進。

    “2025年我們年度投資任務是8.0億元,截至目前已經累計完成投資7.46億元,完成2025年度目標任務的93.25%。自2024年6月開工以來,已累計完成投資17.48億元,完成了工程總投資的54.6%?!辟F州水投花灘子工程有限公司總經理李保軍說,在各參建單位的共同努力下,截至目前,花灘子水庫已完成工程總投資過半。

    總投資已過半,花灘子水庫工程快速推進。

    總投資已過半,花灘子水庫工程快速推進。

    興水利、惠民生、促發展,治水興水是一項重大民生工程?;┳铀畮旃こ添椖拷ǔ珊?,將有效解決思南縣中心城區和周邊農村33.73萬人,以及思南縣省級工業園區、塘頭壩子等5.01萬畝連片灌區的農田灌溉及生產生活用水問題,對全面推進鄉村振興及區域經濟社會高質量發展具有重要促進作用。

    貴州水投花灘子工程有限公司總經理李保軍表示,“截至目前,我們已經完成了392m高程以下大壩混凝土澆筑,9月份、10月份我們分別遭受了兩次洪水漫堰的影響,對今年的工期產生了較大影響,但是我們通過采取一些激勵措施,今年還是要努力把大壩填筑到410高程以上,確保年度目標任務的完成?!保▓D/文 陳敏、孫磊)

    (責編:潘佳倩、陳康清)
